Сергей Калинин
Сергей Калинин
Эксперт компании НовосибирскГлавСтрой
12.10.2026

Осень на стройке всегда заканчивается быстрее, чем планировалось. В сентябре кажется, что до холодов ещё далеко, в октябре начинаются дожди, а к ноябрю становится очевидно: продолжать работы до весны не получится. Это не повод паниковать и пытаться любой ценой закрыть контур. Грамотная консервация — это не «бросить объект», а перевести его в режим ожидания без потерь для конструкций и материалов.

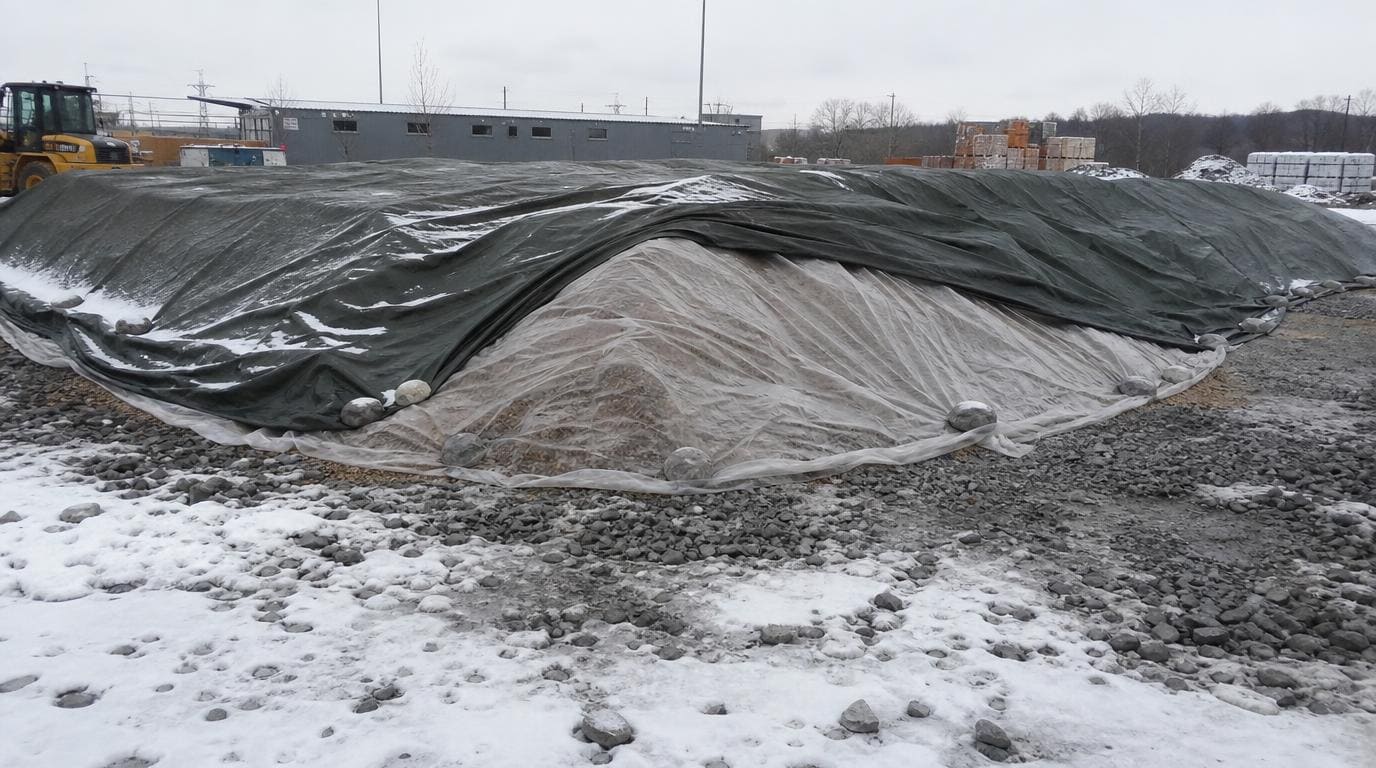

хранение щебня и песка



Главный враг недостроенного объекта зимой — не мороз, а вода. Попадая в поры бетона, швы кладки или древесину, влага при замерзании увеличивается в объёме примерно на 9% и разрушает материал изнутри. За зиму цикл «замёрзло — оттаяло» повторяется десятки раз, и конструкции, оставленные без защиты, теряют прочность. Вторая проблема — морозное пучение грунта: влажная земля при промерзании расширяется и давит на фундамент, а недостроенный дом с малым весом хуже сопротивляется таким нагрузкам.

Когда начинать консервацию

Ключевой ориентир — не календарная дата, а момент, когда объект перестаёт набирать воду. В средней полосе устойчивый переход температуры через ноль обычно происходит во второй половине октября. К этому времени все горизонтальные поверхности должны быть закрыты, водоотвод организован, а материалы, чувствительные к влаге, убраны под укрытие.

Три рубежа защиты: верх, проёмы, вода

Консервация строится по принципу трёх закрытых рубежей: верх (кровля или временное укрытие всех горизонтальных срезов), проёмы (защита оконных и дверных блоков) и вода (уклоны, водоотвод, канавы по периметру).

Верх конструкций. Открытая кладка, армопояс, плиты перекрытия и верх фундамента — самые уязвимые места. Их необходимо закрыть рубероидом, плотной плёнкой или прочным тентом. Материал раскладывают так, чтобы вода не застаивалась в складках, а края прижимают досками или кирпичами. Если стены уже возведены, верхние ряды кладки закрывают особенно тщательно: газобетон и кирпич активно впитывают влагу и разрушаются при замерзании.

Проёмы. Оконные и дверные проёмы закрывают щитами, плёнкой или изоляционным материалом. Полной герметичности добиваться не нужно — важно защитить от прямых осадков и продувания, оставив возможность для вентиляции.

Вода. Организация водоотвода — первоочередная задача. Нужно убрать воду из котлована, пазух фундамента и перекрытий, сделать временный отвод талой воды. По периметру фундамента достаточно выровнять грунт с уклоном от конструкции или сделать неглубокую канавку.

Подготовка фундамента: сценарий «в зиму уходит только основание»

Если к холодам готов только фундамент, задача упрощается, но не отменяется. Бетон должен набрать не менее 50–70% проектной прочности до первого замерзания — иначе структура нарушается необратимо. Для монолитного фундамента это означает выдержку не менее 28 дней с момента заливки.

Поверхность фундамента очищают от мусора и луж, закрывают рубероидом или плотной плёнкой. Особое внимание — мелкозаглублённой ленте и плитам: на пучинистых грунтах их защита от промерзания особенно критична.

Хранение нерудных материалов зимой

Щебень и песок, оставленные на площадке, требуют отдельного подхода. Главная угроза — не мороз, а застой воды и смерзание. Щебень менее чувствителен к низким температурам, но критичен к подтоплению: вода должна иметь маршрут ухода, а материал — сухую и устойчивую опору.

Площадку под штабели формируют как дренирующую систему: выравнивающий слой, геотекстиль, щебёночная подушка с поперечным уклоном 2–3%. По периметру устраивают кромкоупоры и водоотводные канавы. Для небольших объёмов (до 10 м³) достаточно плотной полиэтиленовой плёнки толщиной 150–200 мкм, закреплённой по периметру. Песок укрывают обязательно — он активно набирает влагу и смерзается в монолит.

Водоотвод с использованием щебня

Для временного дренажа на площадке можно использовать щебень фракции 20–40 мм. Канавы глубиной 0,5–0,7 м заполняют крупнозернистым песком или щебнем — такой дренаж отводит талую и дождевую воду от фундамента и не требует сложных конструкций. На дне котлована или траншеи щебёночная подготовка также защищает основание от размыва и промерзания.

Юридическая сторона: когда консервация обязательна

Если работы приостанавливаются более чем на 6 месяцев, консервация объекта капитального строительства становится обязательной — это требование ч. 4 ст. 52 Градостроительного кодекса РФ. С 1 сентября 2025 года действуют новые Правила проведения консервации, утверждённые Постановлением Правительства РФ № 802 от 30.05.2025.

До паузы стоит подписать акт фактического состояния: какие работы выполнены, какие материалы остались на площадке, кто отвечает за охрану и временное электричество. В зимний период необходимо еженедельно проверять сохранность защитных материалов.

Что сделать перед уходом: чек-лист

Зона Действие
Котлован и траншеи Убрать воду, защитить откосы, не хранить грунт на бровке
Фундамент Закрыть бетон, выпуски арматуры, пазухи; обеспечить водоотвод
Кладка Закрыть верхние ряды, убрать блоки под укрытие
Инженерные сети Слить воду, отключить временные линии, защитить вводы
Нерудные материалы Устроить дренирующее основание, укрыть штабели песка и щебня
Площадка Организовать временный водоотвод, ограничить доступ

Вместо заключения

Консервация — это не остановка стройки, а управляемая пауза. Объект, подготовленный к зиме по всем трём рубежам — верх, проёмы и вода, — весной не потребует переделок. Материалы, укрытые и уложенные на дренирующее основание, сохранят свои свойства. А соблюдение нормативных требований избавит от проблем с надзорными органами.

Если для консервации вашего объекта нужен щебень, песок или ПГС для водоотвода, дренажа или отсыпки площадки — оставьте заявку, и мы подберём материал под задачу с доставкой на объект.

Оставьте заявку

    Мы используем cookie-файлы для наилучшего представления нашего сайта. Продолжая использовать этот сайт, вы соглашаетесь с использованием cookie-файлов.
    Принять
    Отказаться
    Настройка cookie
